En styresak – eksempel

Kapittel 10



Til: Styret
Fra: Administrasjonen
Dato:   12. november 2015



Sak 104/15 – Ombygging og utvidelse av Lillevik Verk

Sammendrag: Administrasjonen tilrår at det gjennomføres en betydelig ombygging og moderat utvidelse av aluminiumsverket i Lillevik. Prosjektet er i tråd med selskapets strategiske plan (vedtatt i sak 67/14). Samlet investering er budsjettert til 290 mill. NOK. Fordelingen fremgår av følgende oppstilling (mill. kroner):

1. Anleggsinvestering
180
2. Reparasjon og vedlikehold
30
3. Økt arbeidskapital i første driftsår
20
4. Tapt produksjon og økte driftskostnader i ombyggingsperioden (18 måneder)
60

Samlet investering  290

Konsekvensene av prosjektet kan henføres til følgende områder:

  1. Produksjonskapasiteten for råaluminium øker fra 115’ til 120’ tonn/år.
  2. Videreforedlingen øker med 5’ tonn/år.
  3. Bemanningen reduseres med 15 ansatte.
  4. Energiforbruket pr. tonn råaluminium for hele verket reduseres med 3 %.
  5. Ved overgang til lukket Søderberg-teknologi reduseres utslippet av fluor, PAH og støv betydelig. Dette innebærer også en vesentlig forbedring av det indre arbeidsmiljøet.
  6. Prosjektet signaliserer til kunder, nåværende og potensielle konkurrenter, myndigheter og ansatte at produksjon og videreforedling av aluminium er et viktig satsingsområde for Lillevik Verk i mange år fremover.

Som forutsatt i strategiplanen er det tatt utgangspunkt i dagens kraftpris på 30 øre/kWh. Det er brukt konstant realpris på elektrisitet i hele planperioden. Restverdien er satt til 40 millioner kroner. Beregningene er for øvrig gjennomført i samsvar med vår standard for analyse av investeringsprosjekter (manual M34).

Dette prosjektet er nært relatert til selskapets øvrige virksomhet. Det er ingen spesielle forhold på finansieringssiden eller skattesiden. Derfor har vi brukt selskapets vanlige risikojusterte avkastningskrav til totalkapitalen på 9 %. Verdsettelse basert på punktene A–D i oppstillingen ovenfor gir følgende nøkkeltall for prosjektets lønnsomhet:

Nåverdi      26 mill. kroner
Internrente      10 %
Tilbakebetalingstid uten rente 17 år
Tilbakebetalingstid med rente 22 år

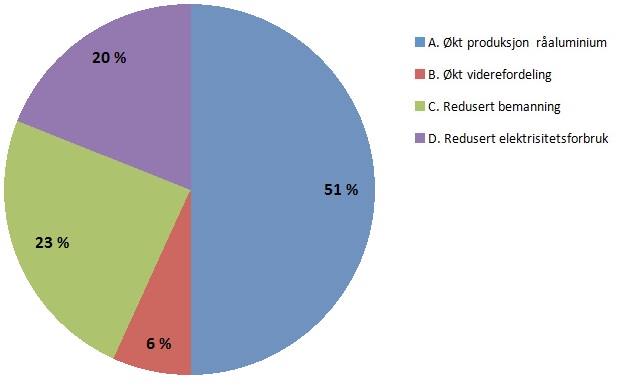

Nåverdien fordelt på hovedkomponenter er slik:


Effekten av endringer i noen utvalgte forutsetninger er vist i stjernediagrammet på dette notatets side 7. Hvis noen styremedlemmer ønsker å få belyst lønnsomhet og følsomhet ut fra andre forutsetninger enn de valgte, er det tidsnok å gi beskjed når styremøtet begynner.

Prosjektet er lønnsomt under de valgte basisforutsetningene. Dette skyldes etter vår oppfatning relativt lave kapitalkostnader på grunn av ALU ASAs rykte og renommé, forholdsvis lave kostnader for velkvalifisert arbeidskraft samt veletablerte og effektive driftsrutiner. Dessuten vil utvidelsen skape et mer harmonisk forhold mellom produksjonsenhetene. Prosjektet vil dermed både utnytte og styrke våre strategiske fortrinn. Momentene E og F i opplistingen ovenfor er ikke inkludert i lønnsomhetsvurderingen, men begge styrker anbefalingen om å gjennomføre prosjektet.

Som kjent (sak 52/15) har ALU ASA søkt om å få forlenget nåværende avtale med Statkraft når konsesjonsperioden utløper i 2020. Hvis ikke avtalen fornyes til omtrent samme betingelser som i dag, vil prisen på elektrisitet stige vesentlig. Som det fremgår av stjernediagrammet, er lønnsomheten i prosjektet isolert sett lite følsom for økt pris på elektrisitet. Dette skyldes at økt elektrisitetspris på den ene side reduserer lønnsomheten i økt produksjon av aluminium (prosjektets del A). På den annen side øker verdien av det reduserte elektrisitetsforbruket for hele anlegget (prosjektets del D). Hvis prisen vi må betale for elektrisitet, øker drastisk, vil imidlertid fortsatt drift ved Lillevik Verk være helt uaktuelt. Dermed forsvinner også hele grunnlaget for prosjektet.

Alternativet til den foreslåtte ombygging og utvidelse er å drive anlegget med minimale investeringer frem til år 2020. Sannsynligheten for å få fornyet kraftkontraktene vil i så fall være minimal, og anlegget vil trolig måtte stenges innen år 2021. I løpet av 2016 vil det bli klart om konsesjonsavtalen kan fornyes, slik vi håper. Hvis vi investerer i dette prosjektet, og manglende fornyelse likevel gjør det nødvendig å avvikle, er utvidelsen svært lite lønnsom. Denne situasjonen må unngås. Det anbefales derfor å gjøre vedtaket betinget av at kraftkontraktene blir fornyet.

Forslag til pressemelding til utsendelse etter styremøtet følger vedlagt. Det er lagt vekt på å holde meldingen saklig og orienterende. Dermed håper vi å redusere faren for at myndighetene kan oppfatte vedtaket som en utilbørlig trussel. Styret har vedtatt at prosjektet blir sett i sammenheng med en ombygging og effektivisering av verkets eget elektrisitetsverk. Dette ombyggingsprosjektet presenteres som en egen styresak (108/09). Etter administrasjonens vurdering er dette et meget lønnsomt prosjekt. Fordi elektrisitet kan kjøpes og selges på et åpent marked, kan og bør de to prosjektene vurderes uavhengig av hverandre.
